Point clé
Le programme LIFT de 500 M$ de la BDC peut payer un projet d'IA, mais il ne peut pas le définir. Avant de parler financement, transformez un goulot précis en canevas de projet de dix champs avec une base de référence mesurée, un responsable nommé et un plan pour l'après-pilote, puis menez un pilote de 6 à 12 semaines qui se termine par une décision.
Le financement pour adopter l’IA est plus facile à obtenir au Canada qu’il y a un an, mais un prêt paie un projet sans le définir. Cet article s’adresse aux propriétaires et gestionnaires de petites et moyennes entreprises (PME) qui regardent le programme LIFT de la BDC ou n’importe quel budget IA. On y montre comment transformer un goulot d’étranglement opérationnel en projet assez précis pour être financé et assez petit pour être livré, avant de parler à un prêteur.
En avril 2026, la BDC (Banque de développement du Canada) a lancé LIFT, un programme de 500 M$ destiné aux PME qui adoptent l’IA et des technologies de productivité. En juin, la stratégie fédérale en IA a désigné LIFT comme l’un des moyens prévus pour amener plus de petites et moyennes entreprises à utiliser l’IA.
C’est utile. Mais ça révèle aussi un écart que le financement ne peut pas combler. La plupart des PME avec qui on parle sentent que l’IA pourrait aider quelque part dans leurs opérations. Elles ont une idée beaucoup plus floue du problème précis, du résultat mesurable, de qui en est responsable et de ce qui se passe après les premiers mois.
Avis. Chrono Innovation n’est pas affiliée à la BDC. L’admissibilité, les modalités et l’approbation de LIFT sont déterminées par la BDC. Ceci est de l’information générale, pas un conseil financier. Consultez bdc.ca ou parlez directement à la BDC pour connaître les détails à jour du programme.
Qu’est-ce que le programme LIFT de la BDC?
LIFT (Lead with Innovation and Focus on Technology) est un programme de financement de la BDC pour les PME qui adoptent l’IA et des technologies de productivité. La BDC l’a annoncé le 24 avril 2026, avec 500 M$ réservés et l’objectif d’aider plus de 1 000 PME à adopter l’IA. L’annonce décrit des prêts de 25 000 $ à 5 M$, des modalités souples dont le report des paiements de capital, et le jumelage des propriétaires avec des conseillers experts en IA.
La page du programme de la BDC décrit deux volets :
| Transformation numérique et IA | Productivité et équipement numérique | |
|---|---|---|
| Pour qui | Entreprises canadiennes dont les revenus atteignent au moins 1 M$, dans la plupart des secteurs (quelques exceptions) | Entreprises canadiennes dont les revenus atteignent au moins 5 M$, dans des secteurs désignés comme la fabrication, le transport et l’entreposage, le commerce de gros et la construction |
| Ce qui est financé | Infrastructure de données, systèmes d’entreprise comme un ERP ou un CRM, technologies d’IA, cybersécurité | Équipement, robotique, automatisation et coûts de mise en œuvre connexes |
| Services-conseils | Un plan des Services-conseils de la BDC est obligatoire | Les services-conseils sont facultatifs |
Deux autres détails de la page de la BDC comptent pour la planification. Il faut un plan de productivité pour demander le financement. Et des conditions préférentielles s’appliquent, sous réserve, quand la technologie est fournie ou intégrée par des fournisseurs canadiens.
Cette exigence de plan relève du processus de la BDC, et ce sont ses conseillers qui le mènent. Rien ici ne le remplace. C’est le travail de préparation qui rend cette conversation, ou n’importe quelle discussion budgétaire interne, plus productive.
Pourquoi les projets d’IA des PME calent-ils même avec du financement?

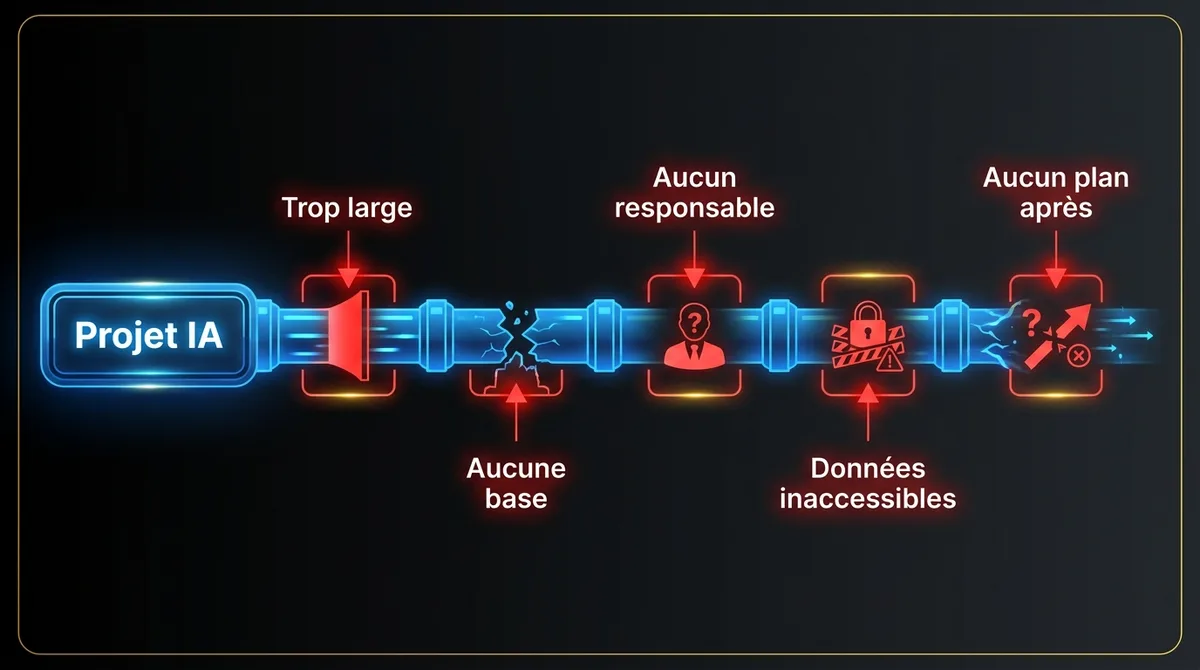

Parce que l’argent était rarement le problème. Quand un projet d’IA cale dans une PME, c’est presque toujours pour l’une de cinq raisons, et chacune peut se régler avant de dépenser un dollar.

Le problème est trop large. « Utiliser l’IA au service à la clientèle » ou « automatiser le travail administratif », ça ne se délimite pas, ne se chiffre pas et ne se mesure pas. Rien là-dedans ne dit à un ingénieur quoi bâtir en premier.
Il n’y a pas de base de référence. Personne n’a mesuré combien de temps le processus prend ou combien il coûte aujourd’hui. Personne ne peut donc dire si le projet a fonctionné, et le prêteur ou le conseil d’administration n’a aucun moyen d’en juger la valeur.
Personne n’en est responsable. L’idée vient du PDG ou d’un conseiller externe, mais personne aux opérations n’a accepté de changer la façon de travailler de son équipe.
Les données sont inaccessibles. Ce dont le système a besoin se trouve dans des boîtes courriel, des PDF, un vieil ERP sans API ou le chiffrier de quelqu’un.
Il n’y a pas de plan pour l’après-pilote. Le pilote est livré, il fonctionne, puis personne ne s’en occupe. Personne n’a prévu de budget pour l’hébergement, la surveillance ou l’heure d’entretien par semaine dont il a besoin.
La plupart de ces problèmes se règlent en quelques conversations et une semaine de mesure.
Comment choisir le bon premier projet d’IA?
Partez d’un seul goulot précis, fréquent et mesurable, dont les données sont accessibles et dont quelqu’un acceptera de porter le changement. Le meilleur premier projet d’IA dans une PME n’est presque jamais la plus grosse occasion.
Un bon énoncé de goulot tient en une ou deux phrases et nomme un processus, un volume et un coût. Comparez ces deux-là :
- « On veut utiliser l’IA pour améliorer nos opérations de vente. »
- « Les soumissions pour des pièces sur mesure prennent quatre jours en moyenne parce qu’un estimateur ressaisit les dimensions des dessins des clients dans notre chiffrier d’établissement des coûts. On envoie environ 60 soumissions par semaine et on perd une bonne partie de celles qui arrivent en retard. »
Le deuxième se délimite, se bâtit et se mesure. Le premier exige encore un mois de réunions.
Si vous avez plusieurs candidats, choisissez celui qui offre le chemin le plus court vers un résultat mesurable. Des données à la valeur applique la même approche de classement, mais aux décisions plutôt qu’aux processus.
Que doit contenir un canevas de projet d’IA?
Dix champs sur une page : goulot, base de référence, cible, valeur, responsable, portée, données et systèmes, risques, plan pour l’après-pilote et point de décision. Remplissez-le avant que le projet aille chez un prêteur, un conseiller ou votre propre direction.
| # | Champ | Quoi écrire | Signal d’alarme |
|---|---|---|---|
| 1 | Goulot | Une ou deux phrases : processus, volume, coût | Il faut un paragraphe pour l’expliquer |
| 2 | Base de référence | L’indicateur aujourd’hui, mesuré : heures par semaine, jours par cycle, taux d’erreur, coût unitaire | « On pense que c’est environ… » sans mesure |
| 3 | Cible | Où l’indicateur doit être après le pilote, et après le déploiement | Cible fixée par le fournisseur, pas par le responsable |
| 4 | Valeur | Ce que vaut l’amélioration par année, en dollars, avec le calcul | La valeur, c’est « de l’efficacité », sans chiffre |
| 5 | Responsable | Une personne qui mène le processus et prendra des décisions chaque semaine pendant le pilote | Le responsable est le PDG « en principe » |
| 6 | Portée | Ce que le pilote inclut, et ce qu’il exclut explicitement | Aucune liste « hors portée » |
| 7 | Données et systèmes | D’où viennent les intrants, comment le système y accède, où vont les résultats | « Les données sont quelque part dans l’ERP » |
| 8 | Risques | Qualité des données, adoption, sécurité et confidentialité, dépendance envers un fournisseur, avec une mesure d’atténuation pour chacun | Vide, ou seulement des risques techniques |
| 9 | Après le pilote | Qui l’exploite, ce qu’il coûte par mois, comment il s’étend | Jamais abordé |
| 10 | Point de décision | Le résultat, à la fin du pilote, qui veut dire continuer, ajuster ou arrêter | Aucun critère convenu d’avance |
Les champs 2, 5 et 9 sont ceux qu’on laisse le plus souvent en blanc. Ce sont aussi ceux qui décident le plus souvent si un projet survit à sa première année. Si vous ne remplissez que trois champs cette semaine, choisissez ceux-là.
Pour approfondir les bases de référence, les cibles d’adoption et les critères du premier jalon, voyez Avant d’étendre un projet pilote IA, notez cinq chiffres.
À quoi ressemble un pilote d’IA de 6 à 12 semaines?

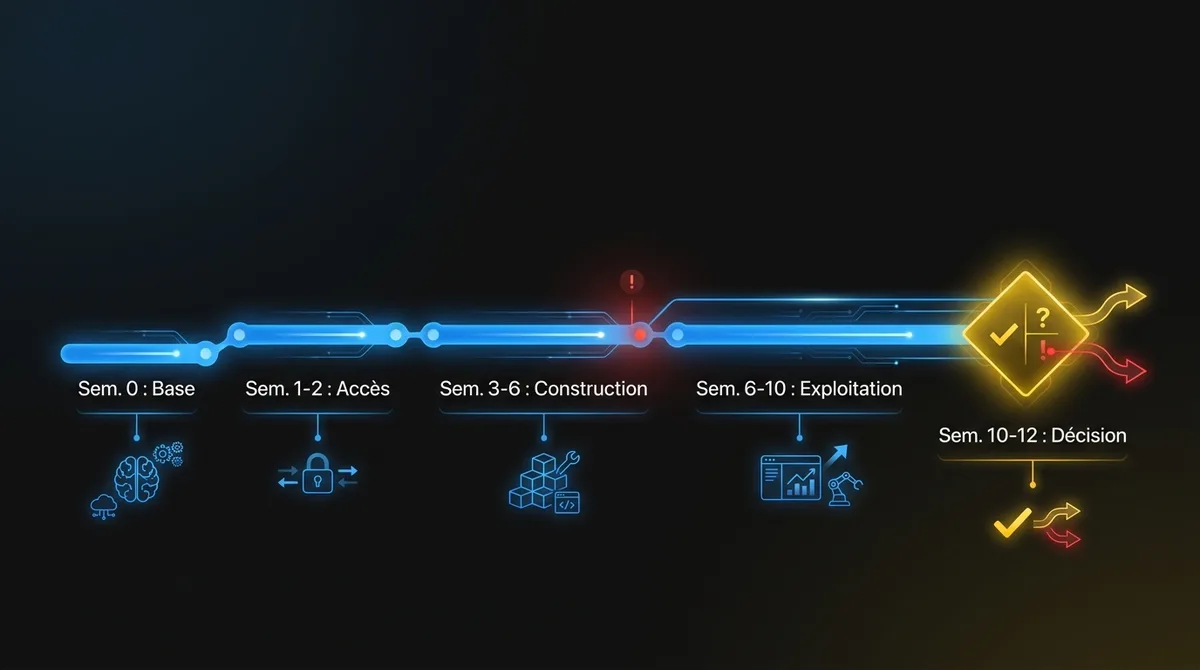

Une base de référence, deux semaines d’accès et de spécification, une construction sur de vrais intrants, une période d’exploitation avec une équipe, puis une décision selon des critères convenus d’avance. Un pilote conçu pour un résultat mesurable roule sur du vrai travail avec la vraie équipe, et il se termine par une décision plutôt que par une démo. Sa durée dépend surtout de l’accès aux données et de l’intégration.

Semaine 0 : base de référence. Mesurez le processus actuel pendant une à deux semaines si personne ne l’a encore fait. Confirmez le responsable et les critères de décision.
Semaines 1 et 2 : accès et spécification. Obtenez l’accès aux données et aux systèmes. Rassemblez un échantillon représentatif de vrais intrants, y compris les cas difficiles. Entendez-vous précisément sur ce que fait le système et sur ce qu’une personne fait encore.
Semaines 3 à 6 : construction. Bâtissez à partir du vrai échantillon. Placez le système là où l’équipe travaille déjà (l’écran de l’ERP, la boîte courriel, le CRM), pas dans un outil à part. Journalisez chaque résultat et chaque correction humaine.
Semaines 6 à 10 : exploitation avec une équipe. Mettez-le en production pour une portion définie du travail. Passez en revue chaque semaine avec le responsable l’adoption, la précision, le taux de correction et l’indicateur opérationnel.
Semaines 10 à 12 : mesure et décision. Comparez avec la base de référence. Continuez, ajustez ou arrêtez selon les critères du champ 10. Si vous continuez, arrêtez le plan de déploiement et le coût d’exploitation mensuel.
Les petits projets aux données propres se terminent plus près de six semaines. Ceux qui exigent une nouvelle intégration avec un système plus ancien prennent plus de temps. Dans tous les cas, vous terminez avec un chiffre et une décision. Notre article sur le passage de l’IA du pilote à la production couvre ce qui change quand un pilote devient un système en production.
À quoi ressemblent des canevas de projet d’IA selon le secteur?
En voici trois, tirés de situations courantes plutôt que de clients précis. Aucun n’exige une nouvelle plateforme. Chacun exige un responsable, des données accessibles et une équipe prête à changer une étape de sa façon de travailler.
Fabrication : comment accélérer les soumissions?
- Goulot : Les soumissions pour des pièces sur mesure prennent quatre jours; un estimateur ressaisit les dimensions et les matériaux à partir des dessins des clients et des courriels de demande de prix.
- Base de référence : 60 soumissions par semaine, en moyenne 3,5 heures d’estimateur par soumission, délai de quatre jours.
- Pilote : Le système extrait les dimensions, les matériaux et les quantités des dessins et des courriels, préremplit la feuille d’établissement des coûts et signale tout ce dont il n’est pas sûr. L’estimateur révise et approuve.
- Cible : Moins de 1,5 heure d’estimateur par soumission; délai de moins de deux jours.
- Principal risque : Les formats de dessins varient beaucoup. Atténuation : commencer par les trois formats clients les plus courants.
- Après le pilote : Élargir à tous les formats; brancher le système au module de soumission de l’ERP.
Distribution : comment automatiser la saisie des commandes?
- Goulot : Les bons de commande des clients arrivent en PDF et par courriel dans différents formats; deux personnes les saisissent dans l’ERP.
- Base de référence : Environ 400 commandes par semaine à 6 minutes chacune, plus les reprises dues aux erreurs de saisie.
- Pilote : Le système lit les commandes entrantes, associe les clients et les codes de produits, crée des commandes provisoires dans l’ERP et achemine les lignes à faible confiance vers une révision.
- Cible : 70 % des commandes créées comme provisoires et n’ayant besoin que d’une approbation; erreurs de saisie réduites de moitié.
- Principal risque : L’association des codes de produits pour les clients qui utilisent leurs propres numéros de pièces. Atténuation : bâtir la table de correspondance aux semaines 1 et 2.
Services professionnels : comment réduire le temps de préparation des propositions?
- Goulot : Une firme d’ingénierie monte ses propositions en fouillant ses anciens projets pour trouver une portée semblable, des CV et des textes de référence. Ça prend une journée ou plus de temps senior par proposition.
- Base de référence : Environ 15 propositions par mois, à environ 10 heures seniors chacune.
- Pilote : Le système cherche dans les archives des anciens projets, rédige les sections pertinentes avec les sources en lien et assemble une première ébauche pour un réviseur senior.
- Cible : Moins de 4 heures seniors par proposition.
- Principal risque : De l’information confidentielle d’un client qui se retrouve dans la mauvaise proposition. Atténuation : contrôles d’accès par client et liste de vérification à la révision.
Comment Chrono aide-t-elle à bâtir le pilote?
On bâtit le système pour vous. Des agents IA supervisés font le travail de construction, des ingénieurs seniors sont responsables de l’architecture et de la qualité, et vous obtenez un système de qualité production qui roule sur votre vrai travail, pas un prototype. Le prix est lié au résultat et à un jalon fixe plutôt qu’aux heures, donc le coût du pilote est un chiffre connu que vous pouvez inscrire au champ 9 et apporter à une conversation de financement. Voici comment fonctionne la tarification axée sur les résultats.
Peu importe qui le bâtit et comment vous le payez, le canevas vient en premier. Un prêteur, un conseiller ou votre propre conseil vous posera les mêmes questions auxquelles il répond.
Questions fréquentes
Qui est admissible au programme LIFT de la BDC?
Selon la page du programme de la BDC, le volet transformation numérique et IA s’adresse aux entreprises canadiennes dont les revenus atteignent au moins 1 M$ dans la plupart des secteurs, et le volet équipement, à celles dont les revenus atteignent au moins 5 M$ dans des secteurs désignés comme la fabrication et la construction. C’est la BDC qui fixe l’admissibilité et l’approbation, alors confirmez les modalités à jour directement avec elle.
Ai-je besoin d’un plan de projet avant de demander du financement pour l’IA?
La BDC exige un plan de productivité pour demander du financement LIFT, et ses conseillers mènent ce processus. Arriver avec un goulot clair, une base de référence mesurée et un responsable nommé rend cette conversation plus rapide et plus utile.
Combien de temps devrait durer un premier pilote d’IA?
De 6 à 12 semaines pour la plupart des flux de travail en PME. Les projets dont les données sont propres et accessibles se terminent plus près de six semaines, alors que ceux qui exigent une nouvelle intégration avec un système plus ancien prennent plus de temps.
Quel goulot allez-vous nous apporter?
Apportez-nous un goulot opérationnel et on vous aidera à le transformer en canevas de projet et en plan de pilote de 6 à 12 semaines que vous pourrez présenter dans une conversation de financement ou de budget. On remplit les champs avec vous, on signale ce qui manque et on esquisse un premier jalon mesurable. Si ça a du sens qu’on le bâtisse, on en parlera séparément. Réservez une séance de travail.
Chrono Innovation n’est pas affiliée à la BDC. L’admissibilité, les modalités et l’approbation de LIFT sont déterminées par la BDC. Ceci est de l’information générale, pas un conseil financier.
